高新热力公司各重点项目建设顺遂推进
宣布时间:2022-09-29     作者:信息员     浏览数:3385   分享到:

今年以来,高新热力项目建设使命重、时间紧、难度大,公司坚持党建引领,深入贯彻落实集团“稳增添 促生长”事情要求,战胜疫情影响,抢抓工期进度,一连发挥“工地”和“工匠”精神,接纳多种步伐、想尽种种步伐,千方百计解难题,主行动为、攻坚克难,各重点项目建设顺遂推进。

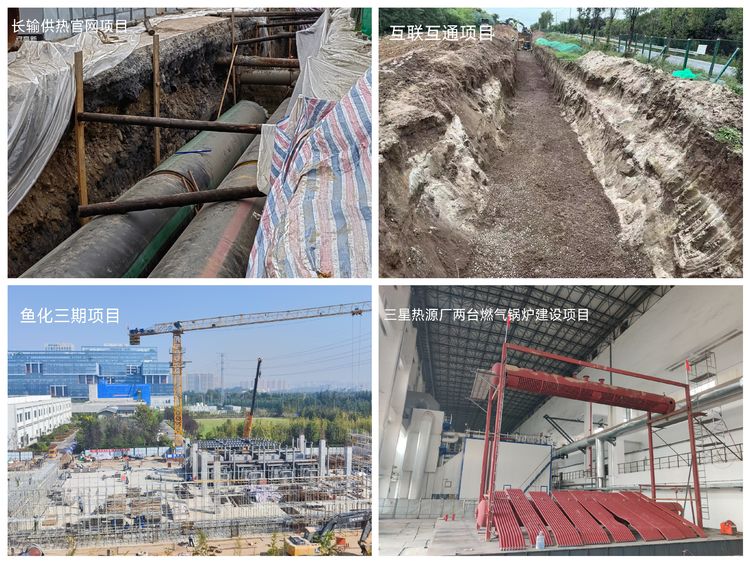

阻止现在,长输供热管网项目9标段洨河以北、10标段全线已基本完工,其余标段继续推进管道装置、沟槽回填等事情;互联互通项目已完成经三十八路3.6公里管网施工,其余2.1公里已完成招标,预计10月尾开工建设;鱼化三期项目已完成土方开挖、基坑支护及锅炉基础施工,正在推进管廊及锅炉主体吊装施工;三星热源厂两台燃气锅炉(9#、10#)建设项目已完成平台搭建,正在举行锅炉装置;长安通讯工业园、丝路科学城等项目也正在按妄想加速推进。
